31.10.2026

В Нарьян-Маре подрядчик не может сдать дорогу на полигон ТБО из-за нехватки денег

Фото: пресс-служба мэрии



Данная дорога ведёт на полигон ТБО, к воинской части, кладбищу и приютам для безнадзорных животных, поэтому востребована и важна для горожан. Из-за высокой загруженности требовался ремонт.



В 2023 году администрация региона поддержала инициативу города провести капитальный ремонт дороги. В 2025 году ООО «Стройуниверсал» по контракту с МКУ «УГХ г. Нарьян-Мара» выполнило только часть контракта — разработало ПСД, получило положительное заключение Государственной экспертизы, не выполнив сам ремонт.



Общая стоимость проекта, подтверждённая сметой, составила более 386 миллионов рублей. 25 марта 2026 года МКУ «УГХ г. Нарьян-Мара» объявило новый электронный аукцион, где окружной бюджет обеспечил 95% необходимого финансирования. В торгах участвовали ООО «МАГ-СТРОЙ» и ООО «Стройуниверсал». Победителем стало ООО «МАГ-СТРОЙ», предложившее цену более чем на 20% ниже стартовой.



Согласно контракту, подрядчик обязан завершить все работы до 31 октября 2026 года. Ему был выплачен аванс в размере 30% от стоимости контракта. За выполнением работ также следит сторонняя организация, нанятая МКУ «УГХ г. Нарьян-Мара» для строительного контроля.

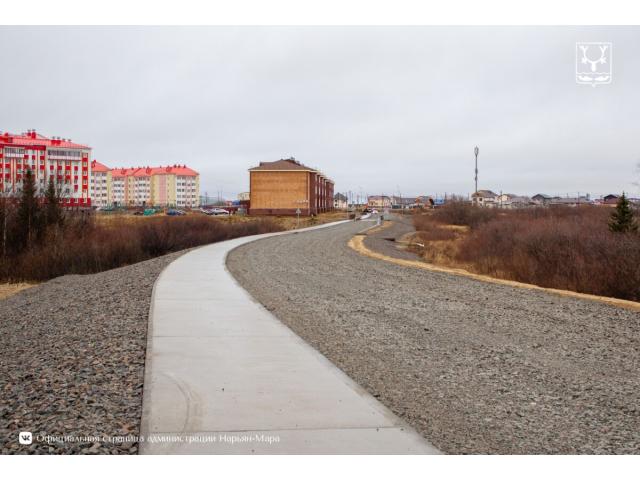

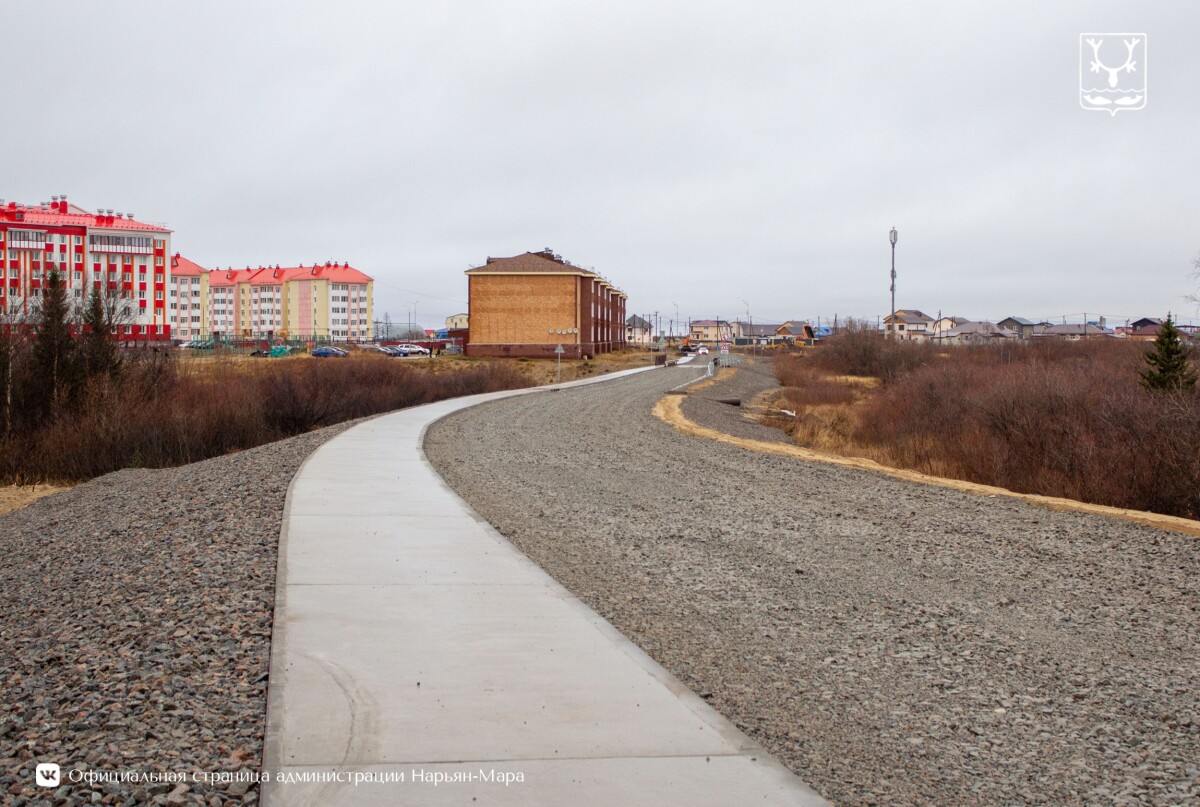

В июне подрядчик приступил к работам: начались завоз материалов и планировочные работы, а затем — отсыпка дороги. Однако вскоре у службы строительного контроля возникли претензии к качеству выполнения работ и объёму завезённых материалов, которые подрядчик не спешил устранять. До сих пор МКУ «УГХ г. Нарьян-Мара» не получило от подрядчика документов, подтверждающих фактически выполненные работы.



На совещании под председательством главы Нарьян-Мара Олега Белака представитель подрядчика признал, что его решение о значительном снижении цены на аукционе поставило компанию в условия, не позволяющие выполнить контракт. Стоит отметить, что у ООО «МАГ-СТРОЙ» в текущем году есть другие контракты по всей России.



— Позиция муниципалитета однозначная: городу нужна дорога, и она несомненно будет. Плотно работаем с проектировщиками, они готовы оперативно скорректировать некоторые проектные решения. К подрядчику будут применены все санкции, предусмотренные законодательством, — отметил Олег Белак.
